איטום מקלחת ואמבטיה לפני ריצוף: איך עושים נכון, כולל בדיקת הצפה

האיטום הוא השכבה שאף אחד לא רואה אחרי שהחדר גמור, ולכן עליו עומדת או נופלת כל העבודה. ככה אנחנו אוטמים חדר רחצה לפני הריצוף, שלב אחרי שלב, עד בדיקת ההצפה שמוכיחה שהמעטפת באמת אטומה.

עודכן יולי 2026 · נור שיפוצים

בשורה התחתונה

איטום חייב לקדום לריצוף כי דבק האריחים אינו אטימה: תפקידו להדביק את האריח, ואת חסימת המים עושה שכבת האיטום הייעודית שמתחתיו. את האטימות מוכיחים בבדיקת הצפה מתועדת לפני הריצוף, בזמן שהאיטום עדיין חשוף ונגיש לתיקון, ולא אחרי שהכול כוסה באריחים, כשכל תיקון מחייב פירוק.

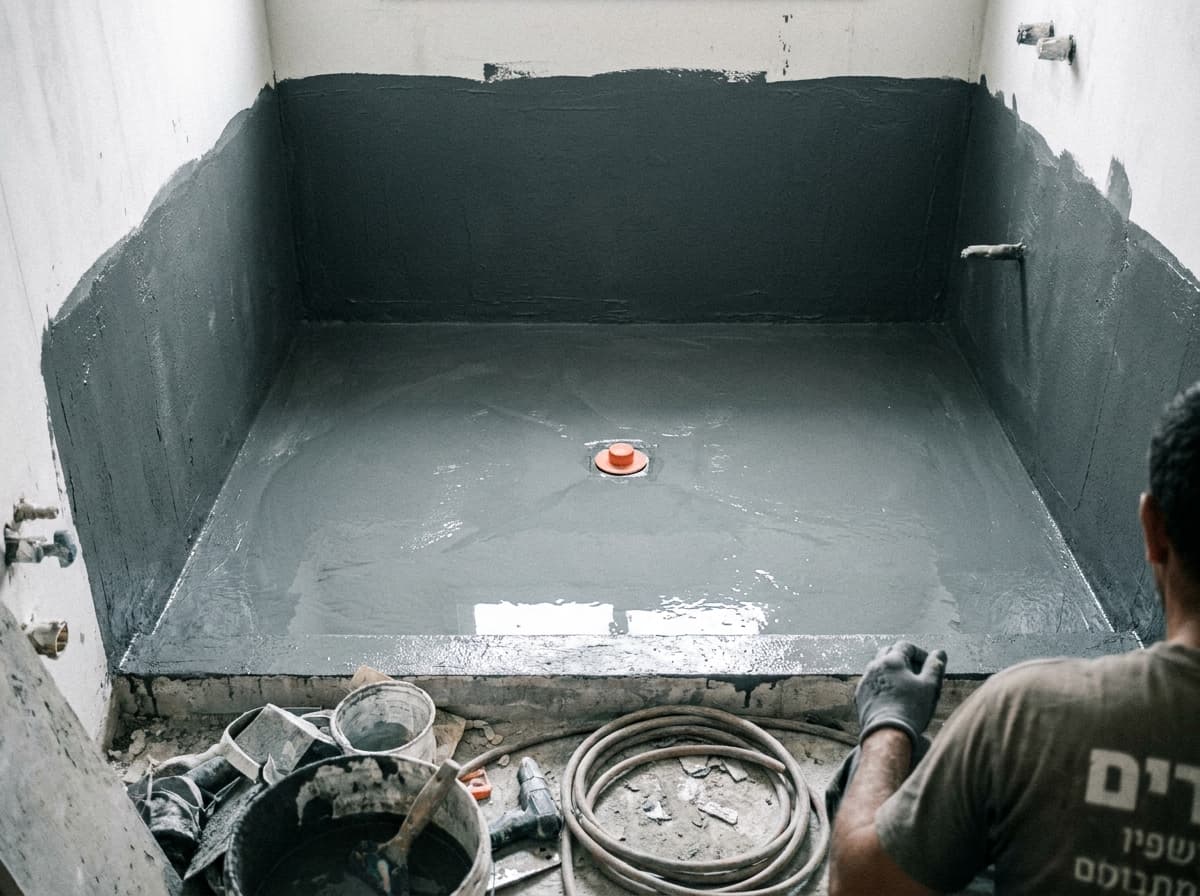

רצפת חדר רחצה אטומה במלואה לפני ריצוף

איטום חדר רחצה הוא לא שכבת בונוס שמורחים בסוף. זו המעטפת שתופסת את כל המים שדולפים מהפוגות, מנקודות החיבור ומאזור המקלחת לאורך השנים, ומונעת מהם לחדור אל הבטון, אל הקיר הגובל ואל הדירה למטה. אחרי שהאריח עולה, אף אחד לא רואה את האיטום שוב, ולכן כל קיצור דרך בשלב הזה חוזר רק כעבור חודשים, כשכבר אי אפשר לתקן בלי לפרק.

אצלנו איטום, אינסטלציה וריצוף הם ליבת העבודה. אנחנו עובדים עם איטום כפול, צוות קבוע שמכיר את כל שלבי החדר הרטוב, כתב כמויות שקוף ובדיקת הצפה מתועדת לפני הריצוף. המדריך הזה לא רשימת טעויות, את אלה כיסינו במדריך נפרד על כשלי איטום. כאן אנחנו מראים את הצד החיובי: איך נראית עבודת איטום נכונה מההתחלה ועד הרגע שמכסים אותה באריחים.

סדר השלבים חשוב לא פחות מהחומרים. בסיס לא מוכן יפיל את האיטום הכי טוב בעולם, ופינה נוקשה תיסדק גם אם השטח כולו מושלם. נעבור על השלבים לפי הסדר שבו הם קורים בשטח, מהבדיקה של הבסיס ועד בדיקת ההצפה האחרונה.

01מתחילים מהבסיס: משטח יציב, נקי ובשיפוע נכון

איטום נאחז רק במשטח שמוכן לקבל אותו. הבסיס צריך להיות יציב, יבש, נקי משמן ואבק, וללא חלקים מתפוררים. סדקים ושברים בבטון או במדה סותמים מראש, כי שכבת איטום שנמרחת מעל חלל או מעל פירור פשוט תיקרע שם בהמשך.

השיפוע נקבע כבר עכשיו, בשלב המדה, ולא אחר כך. הרצפה צריכה להוביל את כל המים אל הניקוז בשיפוע עדין ורציף, בלי שקעים מקומיים שבהם נאגרות שלוליות. בודקים אותו עם פלס לפני שממשיכים, כי שיפוע שגוי שמגלים אחרי הריצוף כבר לא ניתן לתיקון בלי פירוק.

רק כשהבסיס מאושר עוברים לפריימר. דילוג על ההכנה הוא הסיבה הנפוצה ביותר לאיטום שנראה מצוין ביום שמרחו אותו ומתקלף תוך עונה.

טיפ מהשטח

לפני שמתחילים לאטום, שווה לעבור על הרצפה ולוודא שהשיפוע מוביל לניקוז מכל פינה בחדר. תיקון שיפוע בשלב המדה הוא עבודה של שעות. תיקון אחרי ריצוף הוא פירוק.

02פריימר: השכבה שמחברת את האיטום לבסיס

פריימר הוא שכבת יסוד שמורחים לפני האיטום עצמו. הוא מקבע את האבק שנותר, מאזן את הספיגה של הבטון או המדה, ומשפר את ההיאחזות של שכבת האיטום בבסיס. בלעדיו, משטח סופג מושך את המים מתוך חומר האיטום הטרי לפני שהספיק להתייבש כראוי, והתוצאה היא שכבה חלשה שמתקלפת.

סוג הפריימר נגזר מחומר האיטום שמתוכנן מעליו ומסוג הבסיס. עובדים תמיד לפי מערכת אחת מתואמת של היצרן, פריימר ואיטום שתוכננו לעבוד יחד, ולא מערבבים חומרים אקראיים שאולי לא תואמים. את זמן ההמתנה בין הפריימר לאיטום קובע היצרן, וממתינים במלואו.

03רולקה ופינות גמישות: הנקודות שדולפות הכי הרבה

החיבור בין הקיר לרצפה הוא זווית של 90 מעלות שאליה זורמים כל המים בחדר. שכבת איטום שמנסה לעבור פינה חדה כזו נמתחת ונסדקת בדיוק שם. לכן יוצרים רולקה: זווית קטנה ומעוגלת בחיבור הקיר והרצפה לפני האיטום, כדי שהמעטפת תעבור מהרצפה אל הקיר ברצף, בלי פינה חדה שנשברת.

בפינות הפנימיות ובמעברים בין משטחים עובדים עם פתרון גמיש: סרט איטום ייעודי או יריעת פינה שמוטמעים בתוך שכבת האיטום. המבנה זז קצת לאורך השנים, מהתפשטות תרמית ומהתיישבות טבעית, ופתרון נוקשה בפינה נסדק לאורך הקו. הסרט הגמיש סופג את התנועה במקום להישבר ממנה.

אלה הנקודות שמפרידות עבודה שמחזיקה מעבודה שתחזור. שטח פתוח קל לאטום. הקושי האמיתי הוא תמיד בפינות, בחיבורים ובמעברים, ושם משקיעים את רוב תשומת הלב.

אזהרה

רולקה שמדלגים עליה היא כשל שלא רואים בעין. האיטום ייראה מושלם על השטח הפתוח ויאכזב בקו שבו הרצפה פוגשת את הקיר, המקום הכי קשה לאתר אחרי שהחדר רוצף.

04מורחים את האיטום: שתי שכבות, כיוונים מוצלבים

האיטום עצמו הוא שכבה ייעודית: חומר צמנטי גמיש, יריעה, או שילוב של השניים, שמורחים או פורסים על כל המשטח הרטוב. דבק אריחים אינו תחליף לאיטום; תפקידו להדביק את האריח, בעוד החסימה בפני מים נעשית בשכבת האיטום. האיטום הוא מעטפת רציפה אחת, והאריח שמעליו הוא הגימור וההגנה המכנית.

אנחנו עובדים עם איטום כפול: שתי שכבות, כשהשנייה נמרחת בכיוון מוצלב לראשונה. ככה כל חור נימי או אזור דק שנשאר בשכבה אחת מכוסה על ידי השנייה, ומקבלים עובי אחיד לאורך כל המשטח. מורחים את השכבה השנייה רק אחרי שהראשונה התייבשה לפי זמן היצרן.

מקפידים על כיסוי מלא בלי דילוגים, במיוחד מסביב לרולקה, לפינות ולנקודות החדירה. אזור שנשאר דק או חשוף בשכבה אחת הוא הנקודה שתיכשל בלחץ מים מתמשך.

05נקודות חדירה: ניקוז, צנרת ונישה

המעטפת רציפה רק עד הנקודה שבה משהו חודר אותה. כל מעבר צנרת, צווארון הניקוז ונישת אחסון שקועה בקיר המקלחת הם נקודות תורפה שדורשות אטימה ייעודית, לא רק מריחה כללית מעליהן.

הניקוז הוא הקריטי מכולם, כי כל המים בחדר מגיעים אליו בסוף. שכבת האיטום חייבת להתחבר אל גוף הניקוז עצמו, לא רק להגיע עד ידו. אם האיטום רק מונח לצד הניקוז, המים יזלגו מתחתיו במקום להתנקז דרכו. סביב כל צינור שעובר את הרצפה או הקיר משתמשים בשרוול או אטם ייעודי שמחבר את הצינור אל המעטפת.

נישה שקועה במקלחת היא מלכודת רטיבות קלאסית כשמתייחסים אליה כמו אל קיר רגיל. הבסיס שלה צריך איטום מלא ושיפוע קל החוצה, כדי שמים שנכנסים אליה יזרמו החוצה ולא ייאגרו בפנים.

  • צווארון ניקוז שמחובר ואטום אל שכבת האיטום, ולא רק מונח לידה
  • שרוול או אטם ייעודי בכל מעבר צנרת דרך הרצפה או הקיר
  • רצפת נישה אטומה עם שיפוע קל החוצה, כדי שמים לא ייאגרו בתוכה

06גובה האיטום על הקיר באזור הרטוב

איטום הוא לא רק עניין של רצפה. באזור המקלחת המים פוגעים בקיר בגובה רב, ישירות מהראש ובהתזה לצדדים, ולכן האיטום חייב לעלות על הקיר לאורך כל אזור ההרטבה ולא להיעצר נמוך מעל הרצפה.

כשהאיטום נעצר נמוך מדי, המים שמכים בקיר חודרים מעליו אל הטיח ואל הקיר הגובל, וכתם הרטיבות מופיע בחדר השני, רחוק ממקור הבעיה. באזור הרטוב מעלים את האיטום על הקיר עד גובה שמכסה את כל טווח ההתזה, לפי הנחיות היצרן והתקן הישראלי לאיטום חדרים רטובים. סביב האמבטיה והכיור מקפידים על אותו עיקרון בכל קיר שנחשף למים.

טיפ מהשטח

באזור מקלחת אינסטלי או ראש גשם, המים מגיעים גבוה. כדאי לוודא מראש שהאיטום מתוכנן לעלות מעל הנקודה הגבוהה ביותר שאליה מגיעים מים בהתזה, ולא רק בגובה הסטנדרטי.

07בדיקת הצפה: ההוכחה שהאיטום עובד לפני שמרצפים

בדיקת הצפה היא השלב היחיד שמוכיח שהאיטום באמת אטום עוד לפני שסוגרים את החדר. אחרי שהאיטום התייבש לפי זמן היצרן ולפני הריצוף, אוטמים את הניקוז, ממלאים את האזור הרטוב במים ומשאירים אותו עומד. בודקים שאין ירידה במפלס המים, ושאין סימני רטיבות מתחת לחדר או בקירות הגובלים.

רק אם הבדיקה עוברת מתחילים לרצף. אם מתגלה ירידה במפלס או רטיבות, מאתרים את נקודת החדירה ומתקנים אותה עכשיו, כשהאיטום עוד חשוף ונגיש, ולא אחרי שהכול כוסה באריחים. זה ההבדל בין תיקון של שעות לבין פירוק יקר של חדר גמור.

אצלנו בדיקת ההצפה היא שלב חובה מתועד, עם תאריך ותמונות של החדר מוצף. זה לא שלב שעושים אם נשאר זמן, אלא חלק קבוע מהעבודה והבסיס לאחריות הכתובה שאנחנו נותנים על העבודות הרטובות.

טיפ מהשטח

בקשו תמיד לראות תיעוד של בדיקת ההצפה: תאריך ותמונות של החדר מוצף לפני הריצוף. זו הדרך הפשוטה ביותר לדעת שהאיטום נבדק ולא רק בוצע.

מקורות רשמיים

מתכננים שיפוץ חדר רחצה? בואו נעשה את האיטום נכון

ביקור בשטח, בדיקת הבסיס והשיפוע, וכתב כמויות שקוף עם איטום כפול, בדיקת הצפה מתועדת ואחריות כתובה על העבודות הרטובות.
