כמה זמן לוקח שיפוץ דירה קטנה? לוח זמנים שבוע אחר שבוע

שיפוץ של דירה קטנה לרוב לוקח בין חמישה לשמונה שבועות, אבל המספר הזה לבדו לא אומר הרבה. מה שקובע את הקצב הוא שרשרת של תלויות שאי אפשר לדחוס: ייבוש האיטום, אספקת חומרים, ובדיקות שחייבות לעבור לפני שממשיכים. הנה לוח זמנים מציאותי שבוע אחר שבוע, עם הסיבות לכל המתנה.

עודכן יולי 2026 · נור שיפוצים

בשורה התחתונה

שיפוץ דירה קטנה של שניים עד שלושה חדרים עם חדר רחצה אחד או שניים לוקח לרוב חמישה עד שמונה שבועות לעבודות מלאות שכוללות איטום וריצוף. מה שמותח את הטווח הוא מספר החדרים הרטובים, הזזת קירות או אינסטלציה, וזמני האספקה של החומרים, וחדר הרחצה הוא נתיב הקצב בגלל ייבוש האיטום ובדיקת ההצפה שאי אפשר לדחוף. לוח זמנים מדויק לדירה שלכם נסגר רק אחרי ביקור בשטח וכתב כמויות שקוף.

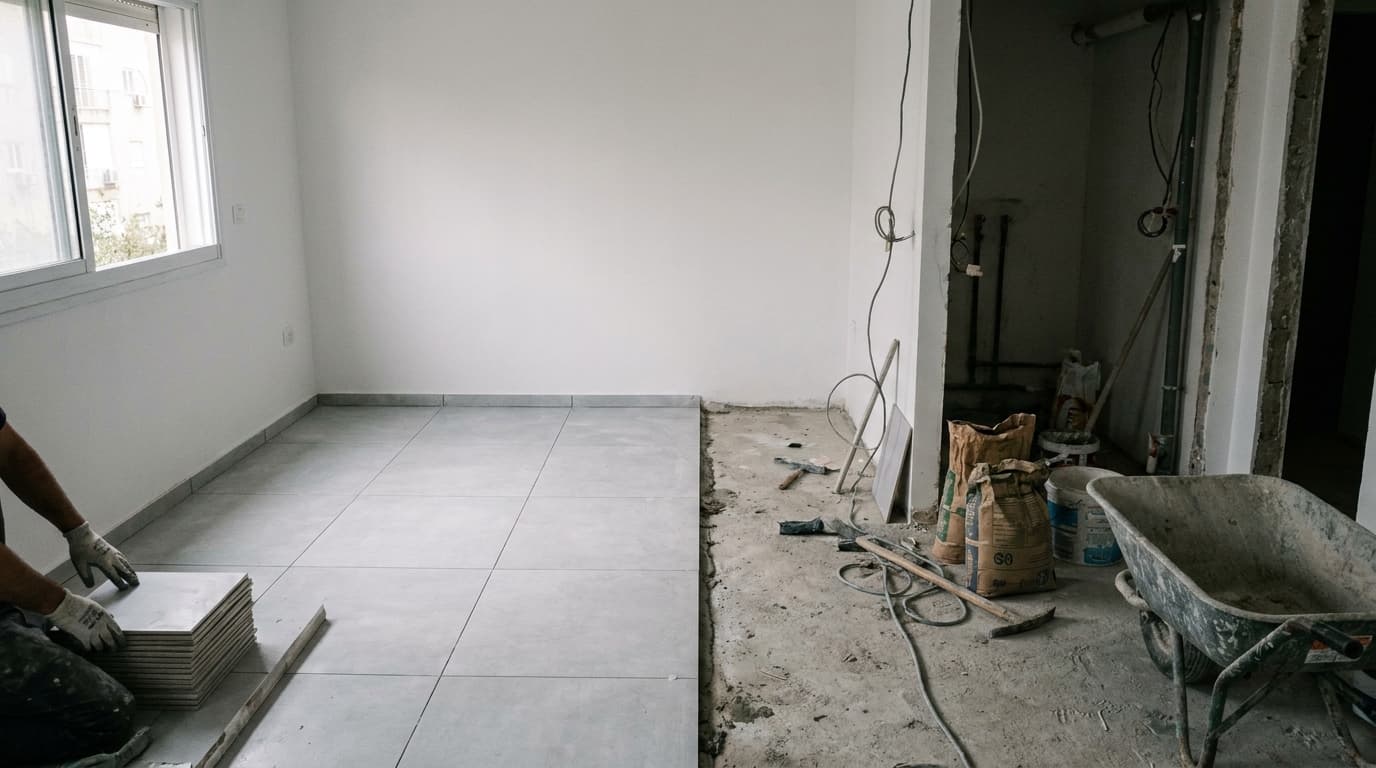

דירה בשיפוץ, חצי חדר גמור וחצי עוד בעבודה

השאלה הראשונה שכמעט כל לקוח שואל היא כמה זמן זה ייקח. זו שאלה הוגנת, כי שיפוץ של דירה שגרים בה אומר חיים מסביב לאבק, ולפעמים מעבר זמני לדירה אחרת שעולה כסף על כל שבוע. אבל התשובה הכנה היא לא מספר אחד. היא לוח זמנים שבנוי משלבים, שחלקם תלויים זה בזה ולא ניתנים לקיצור.

לדירה קטנה, נניח שניים עד שלושה חדרים עם חדר רחצה אחד או שניים, טווח סביר הוא חמישה עד שמונה שבועות לשיפוץ שכולל את העבודות הרטובות. מה שדוחף את המספר למעלה זה לא גודל הדירה לבדו, אלא כמה חדרים רטובים יש, אם מזיזים קירות או אינסטלציה, וכמה זמן לוקח לחומרים שבחרתם להגיע.

במדריך הזה נפרק את לוח הזמנים שבוע אחר שבוע, ונסביר את התלויות שבאמת קובעות את הקצב. לא ניכנס כאן לסדר העבודות עצמו, איזו עבודה לפני איזו ולמה. לזה יש מדריך נפרד. כאן מדברים על הזמן: כמה כל שלב לוקח, על מה הוא ממתין, ולמה צוות קבוע עם לוח זמנים אמין שווה יותר ממחיר זול עם תאריך סיום שלא מחזיק.

01מה באמת קובע את משך השיפוץ

אנשים נוטים להניח שדירה גדולה יותר אומרת שיפוץ ארוך יותר, אבל זה רק חלק מהסיפור. שני גורמים מקפיצים את לוח הזמנים הרבה יותר משטח הרצפה: כמה עבודה רטובה יש, וכמה שינויים בתשתית. חדר רחצה אחד נוסף מוסיף ימים של איטום, ייבוש ובדיקת הצפה. הזזת קיר או נקודת אינסטלציה מוסיפה שלב שלם של פירוק ובנייה מחדש לפני שבכלל מתחילים בגימור.

הגורם השני הוא זמני אספקה. אריחים, כלים סניטריים, ארונות אמבטיה וברזים מיוחדים מגיעים לפעמים תוך ימים ולפעמים תוך שבועות, תלוי במלאי ובאם הם מיובאים. פריט אחד שמגיע באיחור יכול לעצור שלב שלם, כי אי אפשר לרצף בלי האריחים ואי אפשר לחבר כלים בלי שהגיעו. לכן ההזמנות נסגרות מוקדם, עוד לפני שמתחילים בשטח.

הגורם השלישי הוא דברים שמתגלים רק כשפותחים. קיר רטוב, צנרת ישנה שצריך להחליף, או ריצפה לא ישרה שמתגלה אחרי הפירוק. בדירות ישנות זה לא חריג, וזו הסיבה שבאפר הוא חלק מהתכנון ולא סימן שמשהו השתבש.

יש גם גורם שנקרא לו אנושי: כמה מהר מתקבלות החלטות לאורך הדרך. גם הצוות הכי מתואם נתקע אם בוחרים גוון פוגה או דגם ברז באמצע השלב שבו צריך אותם. ככל שההחלטות סגורות מראש, הקצב בשטח חלק יותר.

טיפ מהשטח

לפני שמבקשים תאריך סיום, תשאלו כמה חדרים רטובים מעורבים ואם מזיזים אינסטלציה. שתי התשובות האלה משפיעות על משך השיפוץ יותר מכל דבר אחר.

02לפני שבוע ראשון: תכנון, מדידות והזמנות

לוח הזמנים בשטח מתחיל לרוץ רק אחרי שלב שלא רואים בו פועלים: התכנון. בשלב הזה סוגרים את התכולה המדויקת, יוצאים לביקור בשטח ולמדידה, ומכינים כתב כמויות מפורט שכל סעיף בו ברור. ככל שהשלב הזה יסודי יותר, פחות הפתעות יהיו אחר כך, ופחות ימים יאבדו באמצע על החלטות שאפשר היה לקבל מראש.

החלק הקריטי כאן הוא ההזמנות. כל פריט עם זמן אספקה ארוך, בעיקר אריחים וכלים סניטריים, מוזמן עוד בשלב הזה כדי שיגיע לפני שצריך אותו. אנחנו לא מתחילים לפרק לפני שהפריטים הקריטיים בדרך, כי אין טעם להשבית דירה ואז לחכות שבועיים לאריחים שלא הוזמנו בזמן.

השלב הזה לוקח לרוב כמה ימים עד שבוע וחצי, תלוי במהירות ההחלטות שלכם. הוא לא חלק מ"השבועות בשטח", אבל הוא קובע אם הם יזרמו או ייתקעו.

03שבוע 1: פירוק, פינוי ותשתיות גסות

השבוע הראשון בשטח הוא הרועש והמלוכלך ביותר. מפרקים את מה שיוצא, אריחים ישנים, כלים סניטריים, לפעמים קיר שמזיזים, ומפנים את הפסולת. זה גם השבוע שבו הדירה מגלה את סודותיה, אז כאן צצות ההפתעות אם יש כאלה.

מיד אחרי הפירוק עוברים לעבודות הגסות: שינויי אינסטלציה למים ולביוב, נקודות חשמל חדשות, וכל שינוי במחיצות. אלה עבודות שחייבות להיגמר לפני שסוגרים קירות ורצפות, כי אחר כך הגישה אליהן נחסמת. בדירה קטנה עם חדר רחצה אחד, השלב הזה לרוב נכנס לתוך שבוע. עוד חדר רטוב או הזזת אינסטלציה משמעותית יכולים למתוח אותו לשבוע וחצי.

אזהרה

אם מתגלה צנרת ישנה או רטיבות קיימת בשלב הפירוק, עדיף לטפל בה עכשיו גם אם זה מוסיף ימים. לסגור עליה קיר חדש זה לחזור לאותו מקום בעוד שנה.

04שבוע 2: איטום, והמתנה שאי אפשר לדחוף

כאן נכנסת התלות שהכי הרבה אנשים מופתעים ממנה. אחרי שהאינסטלציה במקום, אוטמים את החדרים הרטובים. אבל איטום לא נגמר ברגע שמורחים אותו. הוא צריך להתייבש לפי הזמן שמציין יצרן החומר לפני שאפשר להמשיך, ואת הזמן הזה אי אפשר לקצר בלי לסכן את כל העבודה.

אחרי שהאיטום מתייבש כראוי, מגיעה בדיקת ההצפה: ממלאים את האזור הרטוב במים ובודקים שאין ירידה במפלס ושאין רטיבות מתחת או בקירות הגובלים. רק אחרי שהבדיקה עוברת מתחילים לרצף. הבדיקה הזו היא הסיבה שאי אפשר "להאיץ" את חדר הרחצה: היא ההוכחה היחידה שהאיטום עובד לפני שסוגרים אותו לתמיד מתחת לאריחים.

השילוב של ייבוש ובדיקה אומר שחדר רחצה הוא לרוב נתיב הקצב של כל השיפוץ. בזמן שהאיטום מתייבש, צוות טוב לא יושב בטל. הוא מתקדם בעבודות יבשות בחדרים אחרים, כך שההמתנה לא מבזבזת ימים.

טיפ מהשטח

צוות קבוע מתכנן את הימים סביב ייבוש האיטום ועובד במקביל בחדרים יבשים. ככה ההמתנה ההכרחית לא הופכת לימי השבתה.

05שבועות 3 עד 4: ריצוף, חיפוי ועבודות גימור גסות

אחרי שבדיקת ההצפה עברה, מתחיל הריצוף והחיפוי. זה אחד השלבים הארוכים, כי הוא ידני ומדויק: יישור עם פלס לייזר, חיתוכים סביב פינות ונקודות, והקפדה על קווי פוגה רציפים. בדירה קטנה ריצוף וחיפוי לוקחים לרוב שבוע עד שבוע וחצי, תלוי בשטח, בסוג האריח ובמספר החדרים.

גם לריצוף יש המתנה משלו. אחרי שמדביקים את האריחים צריך לתת לדבק להתייבש לפני שממלאים פוגות, ואחרי הרובה צריך עוד זמן ייבוש לפני שדורכים ומעמיסים. אריח גדול או פורצלן דק דורשים יישור איטי ומדויק יותר, וזה מוסיף שעות שלא תמיד לוקחים בחשבון. במקביל מתקדמים עם הכנת קירות לצבע, התקנת משקופים, וכל עבודה יבשה שלא תלויה ברצפה הרטובה.

06שבועות 5 עד 6: גימורים, התקנות וכלים סניטריים

השלב הזה הוא שבו הדירה מתחילה להיראות גמורה. צובעים, מתקינים כלים סניטריים וברזים, מחברים נקודות חשמל ותאורה, מרכיבים ארונות אמבטיה ומקלחון, ומשלימים נגרות אם יש. כל אלה תלויים בכך שהחומרים כבר הגיעו, וכאן ההזמנות המוקדמות מהשבוע הראשון משתלמות.

זה גם השלב שבו פריט חסר אחד נראה הכי כואב. אם ברז מסוים או דלת מקלחון לא הגיעו, אפשר לסיים כמעט הכל ועדיין להישאר עם חדר שלא נמסר. לכן עוקבים אחרי האספקות לאורך כל הדרך, לא רק בהתחלה. כשפריט מתעכב אצל הספק, עדיף לדעת על זה בשבוע השני ולא בשבוע שבו אמורים להתקין אותו.

07מסירה, ולמה תמיד שומרים באפר

השבוע האחרון הוא ניקיון, רשימת תיקונים קטנים, ומעבר משותף על הדירה לפני מסירה. כאן סוגרים פוגות שחסרו, מתקנים שריטה בצבע, מכוונים דלת ארון. אלה דברים קטנים, אבל הם ההבדל בין דירה "כמעט גמורה" לדירה שאפשר לחזור לגור בה.

באפר של כמה ימים עד שבוע הוא חלק מהתכנון, לא סימן לכשל. בדירות ישנות תמיד מתגלה משהו: ריצפה לא ישרה, צנרת שצריך להחליף, קיר שדורש יישור. צוות שמתכנן בלי שום מרווח נאלץ לבחור בין לדחות את כל לוח הזמנים לבין לקצר שלבים שאסור לקצר, כמו ייבוש איטום. אנחנו מעדיפים לתת תאריך סיום עם באפר מובנה ולעמוד בו, מאשר לתת תאריך אופטימי שלא יחזיק.

לוח זמנים אמין הוא לא רק נימוס. הוא תוצאה ישירה של צוות קבוע שמכיר את שלבי העבודה, מתאם בין הטריידים, ויודע מתי להזמין חומרים כדי שלא ייווצרו חורים בלוח הזמנים. כתב הכמויות השקוף שלנו פורש מראש את השלבים, וביקור בשטח הוא מה שמאפשר לתת לוח זמנים מציאותי לדירה הספציפית שלכם.

  • כמה חדרים רטובים יש, וכמה בדיקות הצפה צריך לעבור
  • אם מזיזים קירות, אינסטלציה או נקודות חשמל
  • זמני האספקה של האריחים והכלים שבחרתם
  • מצב התשתית שמתגלה אחרי הפירוק בדירה ישנה

רוצים לוח זמנים מציאותי לדירה שלכם?

ביקור בשטח, כתב כמויות שקוף עם שלבים ברורים, ותאריך סיום עם באפר מובנה שאפשר לעמוד בו. צוות קבוע שמתכנן את העבודה כך שלא נופלים חורים בלוח הזמנים.
