كم يستغرق تجديد شقة صغيرة؟ جدول زمني أسبوعًا بأسبوع

تجديد شقة صغيرة يستغرق غالبًا بين خمسة وثمانية أسابيع، لكن هذا الرقم وحده لا يقول الكثير. ما يحدّد الإيقاع هو سلسلة من التبعيات التي لا يمكن ضغطها: جفاف العزل، توريد المواد، وفحوص يجب أن تنجح قبل المتابعة. إليكم جدولًا زمنيًّا واقعيًّا أسبوعًا بأسبوع، مع أسباب كل انتظار.

آخر تحديث يوليو ٢٠٢٦ · نور للتجديدات

الخلاصة

تجديد شقة صغيرة من غرفتين إلى ثلاث مع حمام واحد أو اثنين يستغرق غالبًا خمسة إلى ثمانية أسابيع لأعمال كاملة تشمل العزل والتبليط. ما يمدّ هذا المدى هو عدد الغرف الرطبة، ونقل الجدران أو السباكة، وأزمنة توريد المواد، والحمام هو مسار الإيقاع بسبب جفاف العزل واختبار الغمر اللذين لا يمكن دفعهما. الجدول الزمني الدقيق لشقّتكم يُحدَّد فقط بعد زيارة الموقع وكميات شفّافة.

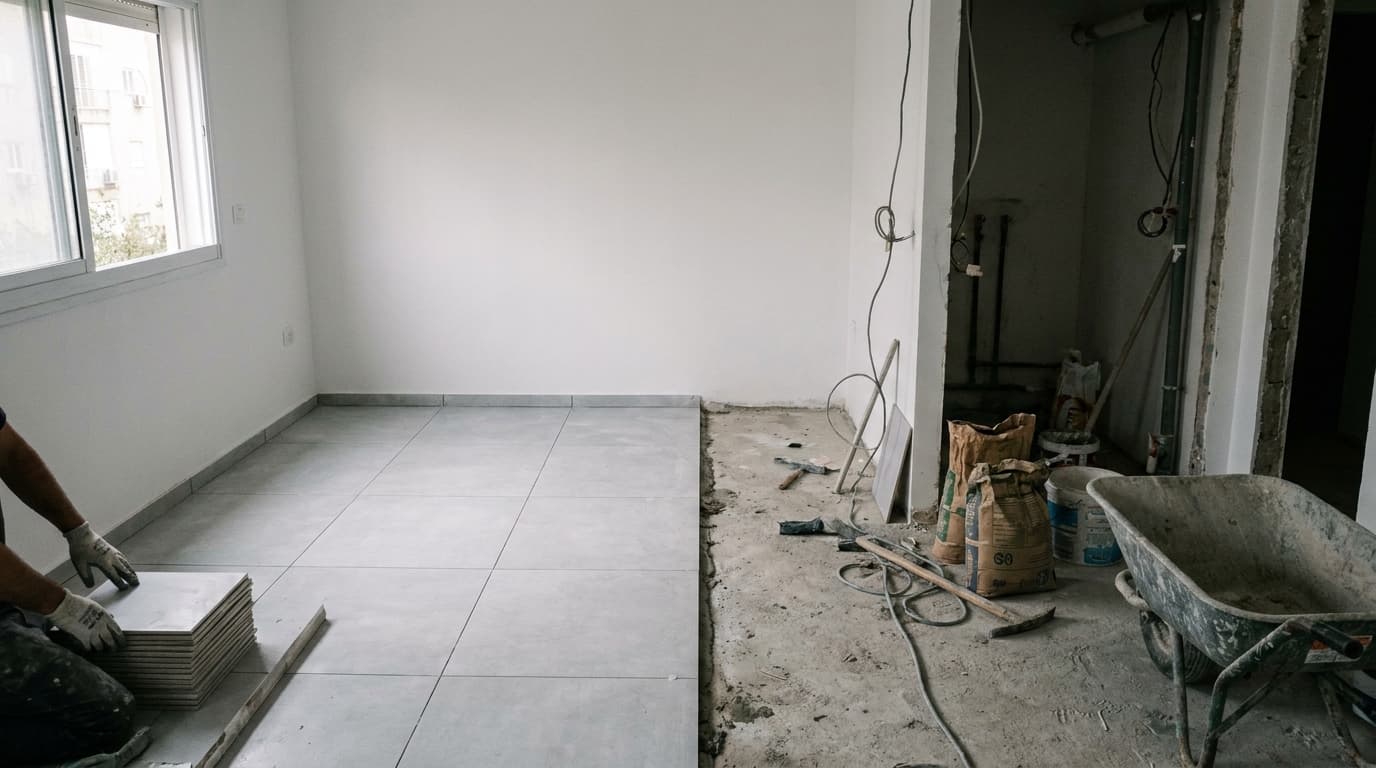

شقة قيد التجديد، نصفها منتهٍ والنصف الآخر قيد العمل

السؤال الأول الذي يطرحه كل زبون تقريبًا هو كم سيستغرق هذا. سؤال عادل، لأن تجديد شقة مسكونة يعني حياة وسط الغبار، وأحيانًا انتقالًا مؤقتًا إلى شقة أخرى يكلّف مالًا عن كل أسبوع. لكن الجواب الصادق ليس رقمًا واحدًا. هو جدول زمني مبنيّ من مراحل، بعضها يعتمد على بعض ولا يقبل الاختصار.

للشقة الصغيرة، لنقل غرفتين إلى ثلاث مع حمام واحد أو اثنين، المدى المعقول هو خمسة إلى ثمانية أسابيع لتجديد يشمل الأعمال الرطبة. ما يدفع الرقم للأعلى ليس مساحة الشقة وحدها، بل كم حمامًا فيها، وهل تُنقَل جدران أو سباكة، وكم يستغرق وصول المواد التي اخترتموها.

في هذا الدليل سنفكّك الجدول الزمني أسبوعًا بأسبوع، ونشرح التبعيات التي تحدّد الإيقاع فعلًا. لن ندخل هنا في ترتيب الأعمال نفسه، أيّ عمل قبل أيّ ولماذا. لذلك دليل منفصل. هنا نتحدّث عن الزمن: كم تستغرق كل مرحلة، على ماذا تنتظر، ولماذا طاقم ثابت بجدول موثوق يساوي أكثر من سعر رخيص بتاريخ انتهاء لا يصمد.

01ما الذي يحدّد فعلًا مدة التجديد

يميل الناس إلى افتراض أن شقة أكبر تعني تجديدًا أطول، لكن هذا جزء من القصة فقط. عاملان يرفعان الجدول الزمني أكثر بكثير من مساحة الأرضية: كم عملًا رطبًا هناك، وكم تغييرًا في البنية التحتية. حمام إضافي واحد يضيف أيامًا من العزل والجفاف واختبار الغمر. نقل جدار أو نقطة سباكة يضيف مرحلة كاملة من تفكيك وبناء من جديد قبل البدء بالتشطيب أصلًا.

العامل الثاني هو أزمنة التوريد. البلاط والأدوات الصحية وخزائن الحمام والحنفيات الخاصة تصل أحيانًا خلال أيام وأحيانًا خلال أسابيع، حسب المخزون وإن كانت مستوردة. صنف واحد يصل متأخّرًا قد يوقف مرحلة كاملة، لأنه لا يمكن التبليط دون البلاط ولا تركيب الأدوات قبل وصولها. لذلك تُغلق الطلبيات مبكرًا، قبل البدء في الموقع.

العامل الثالث هو أمور تنكشف فقط عند الفتح. جدار رطب، أنابيب قديمة يجب استبدالها، أو أرضية غير مستوية تظهر بعد التفكيك. في الشقق القديمة هذا ليس نادرًا، وهذا تمامًا سبب أن الهامش جزء من التخطيط لا إشارة إلى أن شيئًا خرب.

وهناك عامل نسمّيه بشريًّا: كم بسرعة تُتّخذ القرارات على طول الطريق. حتى أكثر الطواقم تنسيقًا يتعطّل إذا اختيرت درجة لون الفاصل أو طراز الحنفية في منتصف المرحلة التي يُحتاجان فيها. كلما أُغلقت القرارات مسبقًا، كان الإيقاع في الموقع أسلس.

نصيحة من الموقع

قبل طلب تاريخ انتهاء، اسألوا كم حمامًا يدخل في العمل وهل تُنقَل سباكة. هاتان الإجابتان تؤثّران في مدة التجديد أكثر من أي شيء آخر.

02قبل الأسبوع الأول: تخطيط، قياسات وطلبيات

الجدول الزمني في الموقع يبدأ بالعمل فقط بعد مرحلة لا تُرى فيها عمّال: التخطيط. هنا نُغلق المحتوى الدقيق، نخرج لزيارة الموقع وللقياس، ونعدّ كميات مفصّلة كل بند فيها واضح. كلما كانت هذه المرحلة دقيقة، قلّت المفاجآت لاحقًا، وقلّت الأيام الضائعة في المنتصف على قرارات كان يمكن اتخاذها مسبقًا.

الجزء الحاسم هنا هو الطلبيات. كل صنف بزمن توريد طويل، خاصة البلاط والأدوات الصحية، يُطلب في هذه المرحلة كي يصل قبل الحاجة إليه. لا نبدأ بالتفكيك قبل أن تكون الأصناف الحاسمة في الطريق، فلا معنى لتعطيل شقة ثم انتظار أسبوعين لبلاط لم يُطلب في وقته.

تستغرق هذه المرحلة غالبًا بضعة أيام إلى أسبوع ونصف، حسب سرعة قراراتكم. هي ليست جزءًا من "الأسابيع في الموقع"، لكنها تحدّد إن كانت ستتدفّق أم ستتعطّل.

03الأسبوع 1: تفكيك، إخلاء وبنية تحتية خشنة

الأسبوع الأول في الموقع هو الأكثر ضجيجًا واتّساخًا. نفكّك ما يخرج، بلاطًا قديمًا، أدوات صحية، وأحيانًا جدارًا يُنقَل، ونُخلي النفايات. هو أيضًا الأسبوع الذي تكشف فيه الشقة أسرارها، فهنا تظهر المفاجآت إن وُجدت.

بعد التفكيك مباشرة ننتقل إلى الأعمال الخشنة: تغييرات سباكة للمياه والصرف، نقاط كهرباء جديدة، وأي تغيير في القواطع. هذه أعمال يجب أن تنتهي قبل إغلاق الجدران والأرضيات، لأن الوصول إليها يُسدّ بعد ذلك. في شقة صغيرة بحمام واحد، تدخل هذه المرحلة غالبًا ضمن أسبوع. حمام إضافي أو نقل سباكة كبير قد يمدّها إلى أسبوع ونصف.

تحذير

إذا انكشفت أنابيب قديمة أو رطوبة قائمة في مرحلة التفكيك، الأفضل معالجتها الآن حتى لو أضافت أيامًا. إغلاق جدار جديد فوقها يعني العودة إلى المكان نفسه بعد سنة.

04الأسبوع 2: العزل، وانتظار لا يُدفَع

هنا تدخل التبعية التي يفاجأ بها أكثر الناس. بعد وضع السباكة، نعزل الغرف الرطبة. لكن العزل لا ينتهي لحظة دهنه. عليه أن يجفّ وفق الزمن الذي تحدّده الشركة المصنّعة قبل إمكان المتابعة، وهذا الزمن لا يُختصر دون تعريض كل العمل للخطر.

بعد جفاف العزل كما يجب، يأتي اختبار الغمر: نملأ المنطقة الرطبة بالماء ونتأكّد من عدم انخفاض المستوى ومن عدم وجود رطوبة تحت أو في الجدران المجاورة. وبعد نجاح الفحص فقط نبدأ بالتبليط. هذا الفحص هو سبب استحالة "تسريع" الحمام: هو الدليل الوحيد على أن العزل يعمل قبل إغلاقه للأبد تحت البلاط.

الجمع بين الجفاف والفحص يعني أن الحمام غالبًا هو مسار الإيقاع لكل التجديد. أثناء جفاف العزل، الطاقم الجيد لا يجلس عاطلًا. يتقدّم في الأعمال الجافة في غرف أخرى، كي لا يهدر الانتظار أيامًا.

نصيحة من الموقع

طاقم ثابت يخطّط الأيام حول جفاف العزل ويعمل بالتوازي في غرف جافة. هكذا لا يتحوّل الانتظار الضروري إلى أيام تعطّل.

05الأسبوعان 3 إلى 4: تبليط، تغليف وأعمال تشطيب خشنة

بعد نجاح اختبار الغمر، يبدأ التبليط والتغليف. هذه إحدى المراحل الطويلة، لأنها يدوية ودقيقة: تسوية بميزان ليزر، قصّ حول الزوايا والنقاط، وحرص على خطوط فواصل متّصلة. في شقة صغيرة يستغرق التبليط والتغليف غالبًا أسبوعًا إلى أسبوع ونصف، حسب المساحة ونوع البلاط وعدد الغرف.

للتبليط أيضًا انتظاره الخاص. بعد لصق البلاط يجب ترك الغراء يجفّ قبل ملء الفواصل، وبعد الجبيدة يلزم وقت جفاف إضافي قبل المشي والتحميل. البلاط الكبير أو البورسلان الرقيق يتطلّب تسوية أبطأ وأدقّ، وهذا يضيف ساعات لا تُحسب دائمًا. بالتوازي نتقدّم في تحضير الجدران للدهان، تركيب الحلوق، وكل عمل جاف لا يعتمد على الأرضية الرطبة.

06الأسبوعان 5 إلى 6: تشطيبات، تركيبات وأدوات صحية

هذه المرحلة هي التي تبدأ فيها الشقة تبدو منتهية. نَدهن، نركّب أدوات صحية وحنفيات، نوصّل نقاط الكهرباء والإنارة، نركّب خزائن الحمام والمقصورة، ونكمل النجارة إن وُجدت. كل هذه تعتمد على وصول المواد فعلًا، ولذلك الطلبيات المبكرة من الأسبوع الأول تثمر في هذه المرحلة.

هي أيضًا المرحلة التي يبدو فيها صنف ناقص واحد أكثر إيلامًا. إذا لم تصل حنفية معيّنة أو باب مقصورة، يمكن إنهاء كل شيء تقريبًا والبقاء مع غرفة غير مسلّمة. لذلك نتابع التوريدات طوال الطريق، لا في البداية فقط. حين يتأخّر صنف عند المورّد، الأفضل معرفة ذلك في الأسبوع الثاني لا في الأسبوع الذي يُفترض تركيبه فيه.

07التسليم، ولماذا نُبقي دائمًا هامشًا

الأسبوع الأخير هو تنظيف، قائمة إصلاحات صغيرة، ومرور مشترك على الشقة قبل التسليم. هنا نُغلق فواصل ناقصة، نصلح خدشًا في الدهان، نضبط باب خزانة. أمور صغيرة، لكنها الفرق بين شقة "شبه منتهية" وشقة يمكن العودة للسكن فيها.

هامش من بضعة أيام إلى أسبوع جزء من التخطيط، لا إشارة فشل. في الشقق القديمة ينكشف شيء دائمًا تقريبًا: أرضية غير مستوية، أنابيب يجب استبدالها، جدار يحتاج تسوية. طاقم يخطّط دون أي مهلة يُضطر إلى الاختيار بين تأجيل كل الجدول وبين اختصار مراحل ممنوع اختصارها، مثل جفاف العزل. نفضّل إعطاء تاريخ انتهاء بهامش مبنيّ والوفاء به، على إعطاء تاريخ متفائل لا يصمد.

الجدول الموثوق ليس مجرّد لباقة. هو نتيجة مباشرة لطاقم ثابت يعرف مراحل العمل، ينسّق بين المهن، ويعرف متى يطلب المواد كي لا تنشأ ثقوب في الجدول. كمياتنا الشفّافة تفرد المراحل مسبقًا، وزيارة الموقع هي ما يتيح إعطاء جدول واقعي لشقّتكم تحديدًا.

  • كم حمامًا هناك، وكم اختبار غمر يجب أن ينجح
  • هل تُنقَل جدران أو سباكة أو نقاط كهرباء
  • أزمنة توريد البلاط والأدوات التي اخترتموها
  • حالة البنية التحتية التي تنكشف بعد التفكيك في شقة قديمة

تريدون جدولًا واقعيًّا لشقّتكم؟

زيارة للموقع، كميات شفّافة بمراحل واضحة، وتاريخ انتهاء بهامش مبنيّ يمكن الوفاء به. طاقم ثابت يخطّط العمل كي لا تنشأ ثقوب في الجدول.

زيارة وعرض سعر
